Lucrările la hidrocentrala Pașcani se amână din nou. Consiliul Național de Soluționare a Contestațiilor (CNSC) a admis recent solicitarea firmei Socot SA de a reevalua ofertele pentru echiparea barajului de pe Siret. Decizia blochează, cel puțin temporar, un proiect început în 1985, care abia primise acordul de mediu și promitea să asigure apă pentru irigații, prevenirea inundațiilor și energie electrică.
O investiție așteptată de peste patru decenii în județul Iași se lovește de un nou blocaj birocratic. Licitația de 95 de milioane de lei pentru echiparea hidromecanică a barajului, gestionată de Hidroelectrica SA, a fost contestată cu succes de unul dintre ofertanți. Socot SA din Târgu Mureș, a cărei ofertă fusese inițial respinsă ca neconformă, a obținut o decizie favorabilă de la CNSC. Autoritatea contractantă trebuie acum să reanalizeze documentațiile depuse.
Această evoluție vine la scurt timp după ce Ministerul Mediului a emis, în septembrie 2025, mult-așteptatul acord de mediu. În acel moment, ministrul Diana Buzoianu sublinia importanța barajului pentru prevenirea inundațiilor din zonă – o necesitate confirmată de Apele Române. Totuși, unda verde administrativă nu a fost suficientă pentru a debloca șantierul.

Istoricul licitațiilor pentru barajul Siret
Aceasta nu este prima încercare de a atribui contractul pentru finalizarea echipamentelor. Istoricul procedurilor arată o serie de dificultăți în atragerea și selectarea constructorilor capabili să finalizeze o lucrare complexă.
- 2024: O primă licitație, estimată la 67,7 milioane de lei, a fost anulată.
- Aprilie 2025: Procedura a fost reluată, de data aceasta cu un buget majorat cu 43%, ajungând la 95 de milioane de lei.
- Septembrie 2025: DSD Noell GmbH a fost declarată câștigătoare, decizie contestată imediat de Socot SA.
- Mai 2026: CNSC a dispus remedierea și reevaluarea ofertelor.
În plus, o eventuală decizie a DSD Noell GmbH de a contesta hotărârea CNSC în instanță ar putea prelungi incertitudinea cu încă câteva luni. Avocatul care reprezintă Socot SA are un istoric de victorii în proceduri similare, reușind anterior să blocheze un contract major al ApaVital pentru extinderea rețelelor de apă în județ.
Ce lipsește pentru punerea în funcțiune

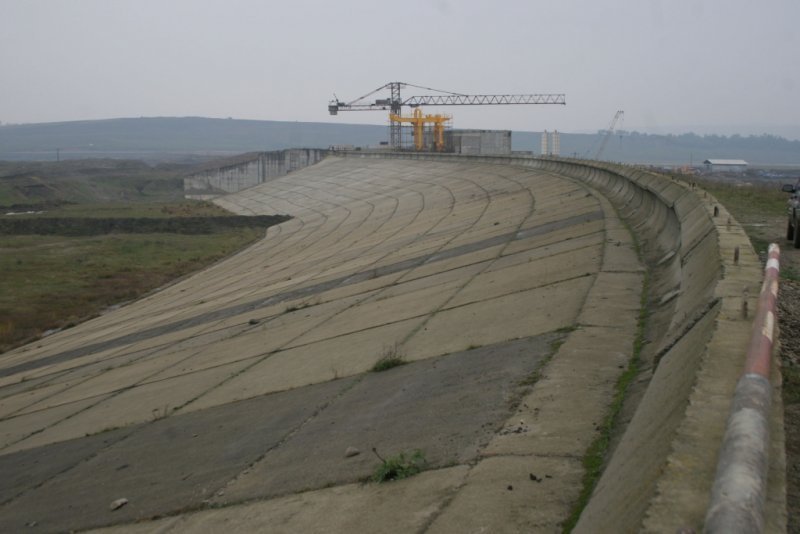

Stadiul fizic al lucrărilor reflectă zeci de ani de eforturi intermitente. Gradul de realizare este avansat, dar componentele esențiale necesită încă intervenții majore. Odată desemnat un câștigător clar al licitației, constructorul va avea la dispoziție între 12 și 36 de luni pentru a executa lucrările, la care se adaugă o perioadă de garanție de până la 20 de ani.
Lucrări rămase de executat:
- Acumularea (realizată 70%): Mai sunt necesare lucrări la diguri și la canalul colector.
- Barajul (patru deschideri): Pe lângă echipamentele hidromecanice licitate, trebuie construit un pod de acces (26 m lungime, 10 m lățime).
- Centrala hidroelectrică (realizată 80%): Necesită instalarea a trei turbine și a echipamentelor aferente.
- Conexiunea electrică: Construirea liniei de racordare la Sistemul Energetic Național.
În ciuda puterii energetice modeste (12 MW), funcțiile secundare ale amenajării sunt esențiale. Lacul de acumulare, cu un volum proiectat de 68,7 milioane de metri cubi, are capacitatea de a iriga 46.000 de hectare în județele Iași și Neamț. De asemenea, poate asigura alimentarea cu apă industrială pentru zonele Fălticeni și Târgu Frumos, având în același timp un rol crucial în atenuarea undelor de viitură pe râul Siret, o zonă afectată de inundații cu pagube semnificative în trecut.
Calendarul proiectului, care estima punerea în funcțiune pentru august 2027, este acum decalat. Prelungirea procedurii de licitație împinge termenul realist de finalizare spre mijlocul anului 2028, lăsând comunitatea locală să mai aștepte pentru beneficiile promise de peste 40 de ani.
