Dosarul Bucium: Șantiere uitate, bugete umflate și 50.000 de oameni blocați în trafic

Într-o dimineață obișnuită de școală, pentru a parcurge sub patru kilometri din zona Vișan până în intersecția de la Țesătura, un ieșean are nevoie de aproape o jumătate de oră, deplasându-se cu o viteză medie de 10 km/h. Această paralizie cotidiană resimțită de cei peste 50.000 de locuitori din sudul municipiului și din zona metropolitană nu este un simplu accident de parcurs. Este rezultatul matematic și previzibil al unei situații administrative în care șantierele publice întârzie ani de zile, dezvoltarea imobiliară privată explodează fără reglementări stricte, iar marile proiecte de infrastructură rămân blocate în birocrație.

O radiografie la zi a axei Bucium-Vișan arată un dezechilibru profund între ritmul de construire a locuințelor și capacitatea autorităților de a oferi mobilitate.

Lipsa de sincronizare dintre investițiile private masive și inacțiunea sau lentoarea Primăriei Iași a transformat una dintre cele mai atractive zone rezidențiale ale Iașului într-o capcană a traficului.

Pentru a înțelege cum s-a ajuns la acest blocaj sistemic, trebuie analizate trei componente majore: eșecul managementului pe șantierul Bucium, explozia urbanistică din satul Vișan și impactul fenomenului școlar asupra unei infrastructuri deja sugrumate.

Cronologia unui șantier amputat: costuri cu 50% mai mari pentru o stradă nemodernizată complet

Modernizarea infrastructurii din zona Bucium a devenit, în ultimii ani, un studiu de caz negativ privind managementul proiectelor publice. La 15 luni de la expirarea termenului oficial de finalizare, lucrările stagnează la un stadiu fizic de aproximativ 80%.

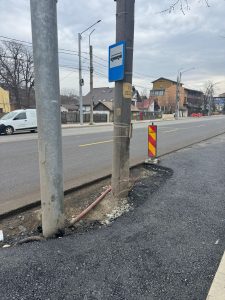

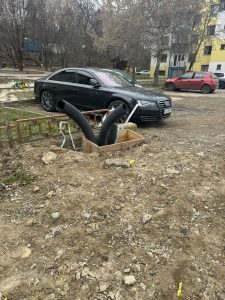

Între timp, peisajul rutier este marcat de cabluri lăsate la suprafață, pavaj nou care a cedat din cauza reintervențiilor și alveole pentru transportul public amenajate absurd în jurul vechilor stâlpi de beton. Extragerea acestora din urmă va însemna, inevitabil, noi spargeri de asfalt.

Evoluția deciziilor tehnice și financiare luate de administrația locală indică o discrepanță severă între planificare și realitatea din teren:

  • Octombrie 2020 (Studiul de fezabilitate): Se estimau costuri de 28 de milioane de lei. Proiectul propunea ambițios lărgirea șoselei la 5 benzi de circulație, trotuare ample și piste pentru biciclete.
  • August 2022 (Licitarea): Contractul a fost adjudecat de Conest SA pentru 22 de milioane de lei din bugetul local, cu o execuție redusă la 19 luni.
  • Mai 2023 (Modificarea): Odată cu startul șantierului, Consiliul Local aprobă modificarea soluției: se renunță la a cincea bandă și la pistele de biciclete. Noul termen asumat: decembrie 2024.
  • Septembrie 2025 (Majorarea bugetului): Deși proiectul a fost „tăiat” tehnic și a depășit termenul, valoarea contractului este majorată la 32,8 milioane de lei (o creștere de aproape 50% față de licitația inițială).
  • Martie 2026 (Schimbări din mers): Proiectul suferă noi ajustări neprevăzute, precum adăugarea unei benzi suplimentare spre Vișan și reconfigurarea intersecției de la Trei Sarmale.

Această abordare, în care ordinea firească (modernizarea utilităților înainte de turnarea asfaltului) este inversată, sub pretextul necorelării cu furnizorii de gaz și electricitate, a transformat șoseaua într-un veritabil curs cu obstacole pentru șoferi, generând și probleme de siguranță rutieră, cum ar fi diferențele de nivel ale asfaltului lăsate necorectate de peste un an în fața Institutului Socola.

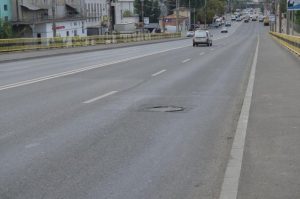

Pasajul Socola și vulnerabilitatea unei izolări iminente

Problemele de pe Șoseaua Bucium sunt dublate de iminența reabilitării Pasajului Socola, o infrastructură critică din 1960, nereparată capital din 1985. Deși licitația de 42 de milioane de lei a fost adjudecată încă din 2023 (asocierea Conest SA – Arcada Company SA), lucrările nu au început.

Motivul este unul pragmatic: începerea lucrărilor ar izola complet cartierul în lipsa unei rute alternative. Totuși, ritmul de creare a acestei rute a fost deconcertant. După o primă licitație anulată în 2025, procedura a fost reluată abia în toamna anului trecut (9,5 milioane de lei). Autorizația de construire pentru drumul alternativ a fost emisă abia în martie 2026. Din momentul emiterii ordinului de începere pentru pasaj, vor urma 18 luni în care zeci de mii de ieșeni vor depinde exclusiv de o rută ocolitoare improvizată peste calea ferată.

Boom-ul imobiliar: Vișan, un pariu urbanistic pierdut din cauza lipsei de viziune

În timp ce infrastructura publică gâfâie, dezvoltarea rezidențială privată accelerează fără frâne. Satul Vișan (comuna Bârnova), care în 2021 număra puțin peste 2.500 de locuitori, a devenit un magnet pentru dezvoltatorii imobiliari. Experții atrag atenția că zona riscă să devină „noul Florești” al Iașului (referință la comuna-dormitor supraaglomerată de lângă Cluj-Napoca).

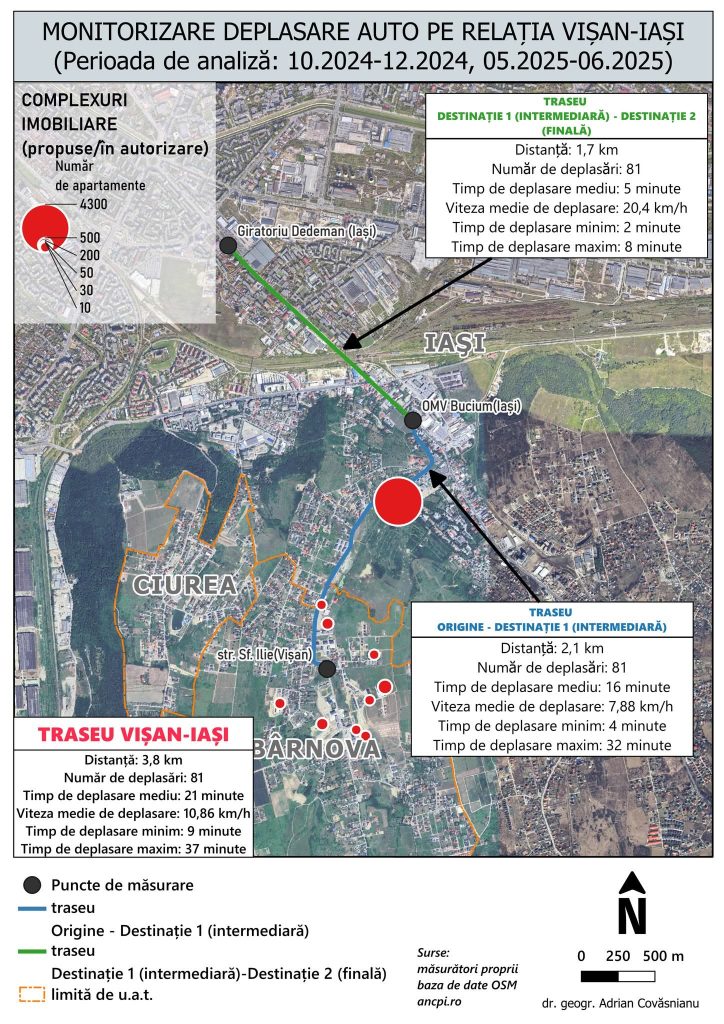

O analiză recentă a expertului în mobilitate Adrian Covăsnianu indică cifre alarmante: în ultimii trei ani, au fost propuse spre construire aproximativ 5.570 de apartamente. Acestea ar aduce între 10.000 și 12.000 de noi locuitori și circa 3.500–3.800 de autoturisme suplimentare. Tot acest volum imens de trafic va fi descărcat indirect către o singură arteră majoră: relația Vișan–Iași (străzile Sf. Ilie și Vișan), străzi locale, cu o lățime de 5,5 – 6 metri, adesea lipsite de trotuare.

Cea mai recentă dovadă a acestei lipse de planificare este un nou proiect propus pe strada Grigore Sturdza: 475 de apartamente în 5 blocuri (regim de înălțime de 2 și 4 etaje), construite chiar lângă o zonă de case.

Deși documentația tehnică prevede o grădiniță, o biserică și spații comerciale, proiectul propune peste 800 de locuri de parcare (pentru un necesar de 639). Asta se traduce matematic în cel puțin 600 de mașini care se vor vărsa zilnic într-o infrastructură rutieră deja depășită.

Dezvoltarea este propusă fără a include investiții private sau publice în lărgirea străzilor adiacente (Sf. Ilie) sau în crearea unei rute noi către Șoseaua Bucium.

Fenomenul „școlii pe patru roți” și matematica blocajului

Efectul direct al acestei dezvoltări asimetrice se vede cel mai bine în timpul anului școlar. Monitorizările independente efectuate de specialiști indică un adevărat colaps la orele de vârf.

Pe un traseu de doar 3,8 kilometri (Vișan – intersecția Țesătura), timpul mediu de deplasare în perioada de vacanță este de aproximativ 11 minute. În timpul anului școlar, acest timp sare la 25 de minute, marcând o creștere de +127%. Viteza medie de deplasare scade sub 11 km/h, fiind inferioară vitezei unui biciclist amator.

Studiul arată că intervalul optim de plecare pentru a evita blocajul extrem este o fereastră de doar cinci minute: 06:40 – 06:45. Absența infrastructurii educaționale locale (școli, licee) în aceste zone periurbane transformă părinții în „șoferi de cursă lungă”, forțându-i să aglomereze axa rutieră spre centrul Iașului.

Varianta de Ocolire Iași-Est: Undă verde pe hârtie în martie 2026, un orizont încă îndepărtat

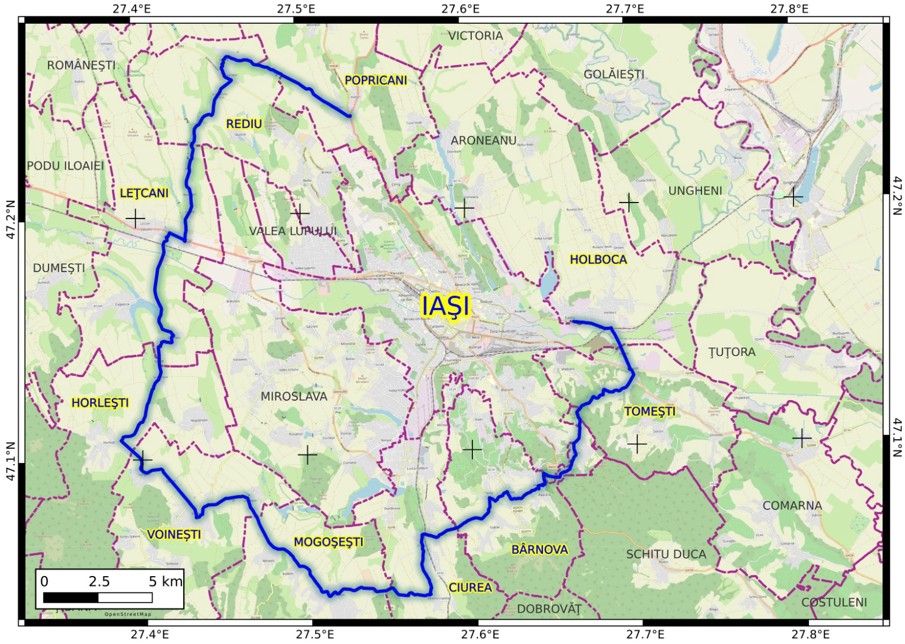

O piesă esențială pentru scoaterea traficului greu și de tranzit din zona de sud a orașului o reprezintă Varianta de Ocolire Iași-Est. Cele mai noi informații, din martie 2026, indică un progres birocratic: proiectul a trecut de faza de aprobare a indicatorilor tehnico-economici în ședință de Guvern, iar Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) pregătește documentația pentru lansarea licitației de proiectare și execuție.

Deși este un pas înainte mult așteptat, valoarea actualizată a investiției a crescut semnificativ față de estimările din 2022, iar specialiștii din piață avertizează că, luând în calcul termenele legale pentru licitație, posibilele contestații și perioada de execuție de cel puțin 24 de luni, Varianta Est nu va putea prelua trafic real mai devreme de orizontul anilor 2029-2030. Până atunci, locuitorii din zona Bucium și tranzitul greu vor continua să împartă aceeași infrastructură sufocată.

Ce soluții există dincolo de așteptare?

Ieșirea din acest blocaj necesită trecerea de la politici reactive la o planificare metropolitană integrată. Experții propun un pachet de măsuri urgente pe care administrația (Primăria Iași, Primăria Bârnova și Consiliul Județean) trebuie să și le asume transpartinic:

  • Parteneriate public-private reale: Obligarea/stimularea dezvoltatorilor imobiliari să investească în modernizarea drumurilor locale (ex: str. Grigore Sturdza, str. Sf. Ilie) și să cedeze teren pentru lărgirea acestora, după modelul deja aplicat în zona de nord-vest a orașului (drumuri construite de privați și donate administrației).
  • Creșterea frecvenței transportului public: Suplimentarea curselor metropolitane (liniile 203, 202) la intervale de 30 de minute la orele de vârf și introducerea unui traseu nou pentru zona Hlincea – Selgros – Podu Roș.
  • Infrastructură dedicată: Crearea urgentă a unei benzi dedicate pentru autobuze pe Șoseaua Bucium (între Granit și Țesătura) pentru a descuraja utilizarea autoturismului personal.
  • Descentralizarea educației: Investiții masive în construirea de grădinițe și școli în zona periurbană (Bârnova, Tomești) pentru a elimina necesitatea deplasării zilnice către școlile din centrul Iașului.
  • Mobilitate feroviară: Implementarea rapidă a proiectului Trenului Metropolitan, cu punct vital de oprire în stația Socola, creând astfel o alternativă imbatabilă ca timp de parcurs.

Cazul axei Bucium-Vișan este simptomul clasic al unui oraș care crește organic, dar haotic. Fără adoptarea urgentă a Planului Urbanistic General (PUG) și a MasterPlanului Metropolitan, fiecare nouă autorizație de construire emisă în sudul Iașului nu reprezintă o dezvoltare, ci adăugarea unei noi cărămizi la zidul imobilității urbane.
